河道治理加筋麥克墊主要施工方案

作者:奧方絲網 來源:原創 時間:2020/10/18 19:04:33 瀏覽:3272次
內容摘要:主要施工方案一、施工測量本工程河道治理區段全長約為880m,管道工程施工區段全長為約2000m(其中包含道路下管道長度1300m)。施工線路較長,測量放樣工作量比較大。為保證工程各結構物平面位置的放樣...

主要施工方案

一、施工測量本工程河道治理區段全長約為880m,管道工程施工區段全長為約2000m(其中包含道路下管道長度1300m)。

施工線路較長,測量放樣工作量比較大。

為保證工程各結構物平面位置的放樣及高程準確,根據工程特點,擬采取如下測量方案:(一)測量設備設置:配備水準儀兩臺,全站儀一臺,GPS一臺,測距儀一臺,盤尺兩把。

(二)設置坐標控制網及水準點:為保證施工測量的連續性和一致性,在施工現場設置足夠數量的互相通視的坐標控制點及高程水準點。

根據設計圖坐標控制點,用全站儀敷設三級坐標控制點并與已交底坐標控制點聯網做閉合測量,閉合角度差在允許范圍內平差分配得各控制坐標點。

這些樁點設置在施工現場內澆灌砼保護,用鋼筋樁面刻十字絲保存。

每60~100米設一水準點并作閉合導線測量,閉合差在允許范圍內平差分配得各水準點高程。

設置的坐標控制網及各水準點每隔一月左右做一次復核測量,防止各點的沉降或碰動。

根據所設置坐標控制網,直接測放各工程構筑物及樁號的平面位置,但須同時用其它坐標控制點進行交匯復核。

根據所設置各水準點可以方便進行施工高程測量。

(三)標高傳遞:根據甲方提供的水準基點,用水準儀引測定出現場的標高控制點在施工過程現場周邊穩固的建筑或構筑物上,并利用標高控制點進行河渠及管道施工過程中的標高施測和控制。

(四)平面位置放樣:根據設計圖紙定出河渠底邊緣、河渠邊坡坡腳及邊坡坡頂、污水檢查井及管線走向的具體位置,以便定出河渠及管線走向的輪廓。

二、河道機械清淤、鑿巖及地面、邊坡工程(一)主要施工機具:清淤機械及機具有:反鏟挖掘機、自卸汽車、鏟車、鐵鍬、手推車。

(二)作業條件:1、土方開挖前,應根據施工方案的要求,將施工區域內的地上障礙物清除完畢。

2、生態綠地位置的邊坡坡腳位置控制線必須經過檢驗合格;

并辦完預檢手續。

3、夜間施工時,應有足夠的照明設施;

在危險地段應設置明顯標志,并要合理安排開挖順序,防止錯挖或超挖。

4、施工過程不能影響河渠現有排水功能,河渠中間的隔水粘土袋堆砌完成,采取措施降低地下水位。

一般要降至開挖面以下0.8m,然后才能開挖。

5、選擇機械,應根據施工區域的地形與作業條件、總工程量和工期綜合考慮,以能發揮施工機械的#大效率,編好施工方案。

6、施工區域運行路線的布置,應根據作業區域工程的大小、機械性能、運距和地形起伏等情況加以確定。

河道治理加筋麥克墊主要施工方案

7、在機械施工無法作業的部位均應配備人工進行。

8、熟悉圖紙,做好技術交底。

9、建設單位已經提供地下埋設障礙物、構筑物、管線、光纜等相關資料。

(三)施工工藝:1、通用施工方法:(1)河渠下清淤及地面工程分段施工,每一分段起始位置和末端位置沿河渠寬度方向安砌黏土袋圍堰。

每一施工段上下游黏土袋圍堰之間連接有DN600的承插式波紋管,可將上游的水引流至該施工段下游,這樣可以保證施工段作業面的干燥,創造良好的施工條件。

引流管布置在河道的一側,其與黏土袋圍堰周圍一圈的連接位置用黏土封嚴,不得漏水。

為了不影響河道內地面的施工,引流管下皮高出河床成活面設計標高不小于200mm,其下可間隔1米用磚塊墊起。

待施工地面混凝土或生態方磚時,將磚塊拆除,只保留接口處的磚塊支撐即可。

(2)淤泥挖掘方法可采用端頭挖土法:挖土機從河渠底部端頭以倒退行駛的方法進行開挖,自卸汽車配置在河渠岸邊一側裝運淤泥,個別地段需要鏟車在岸邊過渡裝運淤泥。

在生態綠地區域作業,可臨時施工行車通道,挖掘機同樣以倒退行駛的方法進行開挖,自卸汽車在挖掘機的前方裝運淤泥,每車裝運完成后從行車通道駛離現場。

(3)對于非淤泥區域,不得挖至設計標高以下,如不能準確地挖至設計基底標高時,可在設計標高以上暫留一層土不挖,以便在抄平后,由人工挖出。

用反鏟挖土機施工時暫留圖層以30cm左右為宜。

(4)在機械施工挖不到的淤泥,應配合人工隨時進行挖掘,并用手推車把土運到機械挖到的地方,以便及時用機械挖走。

(5)雨期施工時,針對生態綠地施工段,應在邊坡坡頂以外1米的位置設置土堤或開挖水溝,防止地面水流入。

經常對邊坡、土堤進行檢查,發現問題要及時處理。

(6)當河床清理至設計圖紙要求的120kpa承載力的地基后,經過驗槽通過即可進行截流構筑物和河床底部的碎石墊層施工。

但是要注意,當清底后標高低于結構設計底標高,則應采用碎石(#大粒徑不超過5cm,且級配良好)換填并壓實處理,壓實系數≥94%。

(7)河道底板及預制護坡構件基礎混凝土澆筑前應做好測量放線工作,混凝土底板澆筑區段沿河道寬度方向每5米安插3根鋼筋棍(護坡構件下基礎砼澆筑區段沿河道寬度方向每5米安插1根鋼筋棍),并纏紅膠布帶作為標高控制點,以此來控制混凝土的成活面標高。

底板混凝土的坡度要滿足圖紙?jiān)O(shè)計要求,且要保證表面平整。

(8)河道砼底板每隔30m需設置一道垂直河道,30mm寬的伸縮縫,伸縮縫內塞浸油木條板。

2、各分段區間施工具體方法:(1)1K1240~1K1293:施工過程:圍堰工程→引流管安裝→河床清淤(包括破巖,破巖后驗槽)→截流構筑物4(JW4)基坑開挖(包括驗槽)→JW4砼墊層C15→JW4砼底板C30,S8→JW4砼梁墻C30,S8→河床碎石墊層300厚→河床砼底板C40,200厚(表面壓花,內配8@200雙層雙向鋼筋)→岸墻修復→引流管及圍堰拆除→欄桿安裝。

本區段河道東側有兩根直徑0.6米的管道和兩根直徑0.2米的管道,由于其距河床底距離僅為0.5米左右,故其下部的淤泥無法用機械清除,只能采用人工清除,遇到有巖石,采用靜力爆破破巖,防止對既有市政管線造成破壞。

由于東岸樹木較多且間距較小,為不影響清淤工作,計劃將東岸施工段樹木清除,待施工完成后修復。

樹木清除后,挖掘機在岸邊進行清淤工程,自卸汽車配合施工。

施工過程中應派專人看護現有管線,防止造成不必要的損失。

(2)1K1335~1K1525:施工過程:圍堰工程→引流管安裝→河床清淤(包括破巖,破巖后驗槽)→河床碎石墊層300厚→河床砼底板C40,200厚(表面壓花)→岸墻修復→引流管及圍堰拆除→欄桿安裝。

本區段施工條件較差,河道西側有部分居民的旱廁直接坐落在河道內,施工前需協調。

部分位置存在巖石,由于施工區今天居民區,為防止地層震動對已有建筑物地基造成影響,故破巖工作采用靜力爆破完成。

清淤工作由350挖掘機在河道內完成,挖掘機可從岸墻破壞的部位挖出一條行車坡道進入到河道內,待施工完成后再對岸墻進行修復。

自卸汽車在東側河岸裝土,挖掘機自身在河道下部難以完成裝土工作,故在河岸安排一輛鏟車進行配合,由挖掘機將土倒給鏟車,后再由鏟車裝土至自卸汽車。

挖掘機在河道內工作時,尤其在轉彎時,一定要注意不得對現有建筑物造成破壞。

此施工段多處既有圍墻倒塌,圍墻修復工作還應該包括宜倒塌圍墻的重建,具體重建的技術要求參見后“毛石擋墻工程”。

(3)1K1660~1K1800:施工過程:拆除東岸地面以上擋墻→圍堰工程→引流管安裝→西側挖溝→河床清淤(包括破巖,破巖后驗槽)→西側溝槽外河床碎石墊層300厚→西側溝槽外河床砼底板C40,200厚(表面壓花)→西側溝槽恢復→西側溝槽位置河床碎石墊層300厚→西側溝槽位置砼底板C40,200厚(表面壓花)→岸墻修復→引流管與圍堰拆除→欄桿安裝。

本區段將東側高出的岸墻拆除至現有小區地面的高程,清淤破巖工作仍可由挖掘機(可改裝成油錘)破壞東岸墻筑行車坡道進入至河道內施工,待施工完成后,恢復岸墻。

同樣,仍可用鏟車在河岸配合挖掘機往自卸汽車上裝運淤泥。

#南段由于存在較多管線,故該位置只能采用人工清淤。

施工時應注意:不得對熱力管道的支腿基礎造成破壞。

如下圖所示:西岸墻部分位置有水從水泥管流出,故可在西側挖一條溝槽,溝槽尺寸為0.6m×0.6m,暫時現將西岸墻出水流引入施工段下游,排水溝東側的地面成活后,可用木板托住出水管將水引至溝槽東側,若現場擔心水流仍會流入至西側施工區,則可在西側施工區設置擋水圍堰,做法同上。

#后將溝槽填滿,再鋪碎石墊層及澆筑底板混凝土。

由于以上三個施工段距離不遠,為保證施工工期,可以同時施工。

但由于施工區周邊環境復雜,必須要安排足夠的人力進行看護,避免對周邊社會、環境造成影響。

(4)截流構筑物5:施工過程:原有暗渠頂蓋上挖土方→原有暗渠頂蓋、側墻與底板破除→原有暗渠底板下挖土方→圍堰工程→引流管安裝→驗槽→JW5墊層砼→JW5砼墊層C15→JW5砼底板(包括檢查井)C30,S8→JW5砼梁墻C30,S8→檢查人孔側壁砼澆筑C30,S8→爬梯安裝→與檢查井相連接的排水管安裝→圍堰與引流管拆除→PE檢查井安裝。

暗渠頂蓋上部土方挖除采用挖掘機施工,而其下的暗渠頂蓋、側壁與底板采用由挖掘機改裝的油錘鑿除,底板施工時,可放坡使施工機械進入到作業面施工。

施工前放線測量員應準確定位,防止增加不必要的工程量,也不得對原有暗渠的其余結構部分造成擾動。

此分部工程的難點在于構筑物的底板標高較多,且混凝土檢查井預留空洞也多,因此測量放線工作尤其重要,一方面要準確控制好底板標高,與原有暗渠順接上;

另外,要準確定位管道的預留空洞,空洞直徑應比管道直徑大出40mm,嚴禁因?yàn)榭斩搭A(yù)留位置的錯誤而使管道出現倒坡現象。

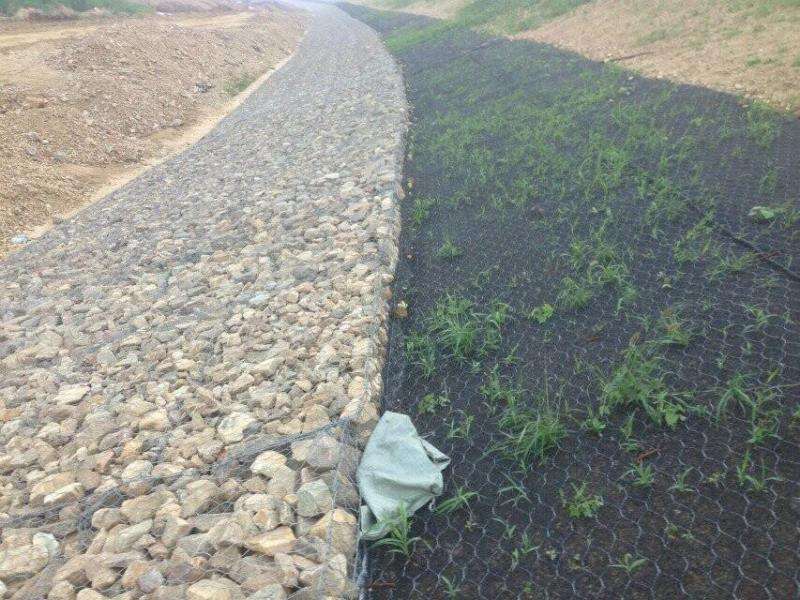

(5)1K2427~1K2529:施工過程:河床清淤(包括破巖,破巖后驗槽)→鍍鋅格賓墊安裝(內填塊石和卵石)→河岸生態基材鋪設→加筋麥克墊安裝(U型釘固定于邊坡土內)→欄桿基礎挖坑→欄桿基礎下砂石墊(150厚,1m×1m)→欄桿基礎砼(C30,500×500×500,)→欄桿安裝。

本區段為生態河道,施工難度不大,挖掘機在河床內清淤,兩側的邊坡就是天然的施工坡道,挖掘機挖出的淤泥直接裝入自卸汽車即可。

裸露的土面處,項目部必須安排每天灑水降塵上午、下午各一次。

南側鐵路口位置有村民的莊家,施工前需協調好,避免出現不必要的糾紛。

另外,該施工段涉及兩種新型材料,加筋麥克墊和鍍鋅格賓墊,施工前應保證基面平整,材料應滿足設計圖紙的要求,加固麥克墊的U形釘應在邊坡土中釘牢,數量為32個/㎡,而格賓墊內卵石或塊石的填充要求參見圖紙。

施工完成后,對破壞的綠地應該進行恢復。

由于鍍鋅格賓墊與加筋麥克墊為新型材料,現場施工時應由廠家派技術人員進行現場的技術指導。

其具體的材料性能參數如下:①鍍鋅格賓墊、加筋麥克墊采用鍍高爾凡防腐處理,格賓墊網面抗拉強度50KN/m,網面翻遍強度35KN/m,加筋麥克墊網面抗拉強度為30KN/m。

②格賓墊內填石要求:填石可采用塊石或卵石,要求強度等級不小于MU30,不易水解,抗風化硬質巖石,填充空隙率不大于30%,填石粒徑以100~250為宜。

③格賓墊底部需鋪設聚酯長纖無紡布進行反濾。

聚酯長纖無紡布標稱斷裂強度10KN/m。

④邊坡的加筋麥克墊采用U型釘固定,提高坡面抗沖刷能力,同時坡頂采用錨固溝進行固定。

U型釘采用Φ8的鋼筋制作,梅花狀布置,間距為1m。

(6)1K2598~1K2785:施工過程:河床清淤(包括破巖,破巖后驗槽)→河床碎石墊層300厚→預制砼護坡構件基礎墊層砼C15→河床砼底板C40,200厚(表面壓花)、預制砼護坡構件基礎砼C40,600厚→生態方磚鋪設→方磚間隙砼填充C20→兩側岸墻面堆砌100厚的透水性好的碎石和沙礫→反濾土工布鋪設→預制植草磚護坡構件安裝→岸墻壓頂素砼C20→欄桿安裝。

本區段施工通道為北側向東通往規劃路的道路,在北側破口,機械、自卸汽車進入河道內施工。

此處巖石較多,需用挖掘機改裝的油錘鑿巖。

經現場勘查,北側施工道路并不平整,自卸汽車進入前應進行整平工作,避免自卸汽車陷入土坑。

本區段生態方磚的規格有三,分別為:1.6m×1.6m×0.3m;

1.15m×1.6m×0.3m;

0.7m×1.6m×0.3m。

其材質為鋼筋混凝土,強度等級C40,抗?jié)B等級S8,抗凍等級F150。

鋼筋采用HPB300,HRB400,鋼筋保護層為40mm。

另外,為保證鋼筋不銹蝕,混凝土內堿含量不大于3kg/m?,可使用減水劑和抗腐蝕阻銹劑。

生態方磚應按設計坡度0.3%(由護坡構件基礎坡向鋼筋混凝土底板)鋪設。

施工時應在護坡構件基礎上相應標高處釘釘,按設計坡度掛線,按線鋪設生態方磚,坡度應符合設計要求,嚴禁出現倒坡。

生態植草式護坡構件同樣采用預制混凝土結構,強度等級C40,抗?jié)B等級S8,抗凍等級F150,每塊預制構件的重量為532KG,其內部空洞填充綠化土。

由于自重較大,故采用10t汽車吊安裝,兩人配合,待預制構件落實方可脫鉤,嚴防構件滾落傷人。

每一層護坡構件安裝完成后,其空腔完成填充。

由于1K2427~1K2529與1K2598~1K2785兩個施工段距離不遠,為保證施工工期,可以同時施工。

(7)1K3092.58~1K3400:施工過程:圍堰工程(在JW6上游暗渠內和Z71下游各設置一道圍堰)→引流管安裝至Z71井號下游→河床清淤(包括破巖,破巖后驗槽)→JW6施工(步驟同JW4)→Z69~Z71之間排水管挖溝槽→Z71檢查井安裝→管道安裝→按設計要求回填管溝→蛙式打夯機夯實溝槽內回填土→引流管與圍堰拆除→河床碎石墊層300厚→預制砼護坡構件基礎墊層砼C15→河床砼底板C40,200厚(表面壓花)、預制砼護坡構件基礎砼C40,600厚→生態方磚鋪設→方磚間隙砼填充C20→掛鋼絲網抹1:2.5防水砂漿30mm厚→兩側岸墻面堆砌100厚的透水性好的碎石和沙礫→反濾土工布鋪設→預制護坡構件安裝→岸墻壓頂素砼C20→欄桿安裝。

本區段在泉水小區內,施工過程中必須要注意噪聲控制,晚間不允許施工。

由于本區段地面為混凝土結構,且其標高高于設計基礎底標高,故鑿巖量巨大,項目部擬計劃采用油錘鑿巖,但若施工過程中有居民抗議或投訴,不可避免地也可采用靜態爆破法破巖。

排水引流管南端接至已有排水管。

與前施工段一樣,挖掘機破壞岸墻、修筑施工行車道進入河道內清淤,自卸汽車沿行車道進入河道內裝運淤泥與破碎混凝土形成的廢料。

施工完成后修復。

本區段生態方磚的規格有三,分別為:1.6m×1.6m×0.3m;

1.15m×1.6m×0.3m;

0.7m×1.6m×0.3m。

其材質為鋼筋混凝土,強度等級C40,抗?jié)B等級S8,抗凍等級F150。

鋼筋采用HPB300,HRB400,鋼筋保護層為40mm。

另外,為保證鋼筋不銹蝕,混凝土內堿含量不大于3kg/m?,可使用減水劑和抗腐蝕阻銹劑。

生態方磚應按設計坡度0.3%(由護坡構件基礎坡向鋼筋混凝土底板)鋪設。

施工時應在護坡構件基礎上相應標高處釘釘,按設計坡度掛線,按線鋪設生態方磚,坡度應符合設計要求,嚴禁出現倒坡。

本施工段的護坡構件分為魚槽式護坡構件和植草式護坡構件,邊坡下半部分為魚槽式,邊坡上半部分為植草磚式。

均采用預制混凝土結構,強度等級C40,抗?jié)B等級S8,抗凍等級F150,魚槽式護坡構件每塊重量為522KG,植草磚式護坡構件每塊重量為532KG。

魚槽式護坡構件內部空洞填充碎石或卵石,而植草磚式護坡構件內填充綠化土。

由于自重較大,故采用10t汽車吊安裝,兩人配合,待預制構件落實方可脫鉤,嚴防構件滾落傷人。

每一層護坡構件安裝完成后,其空腔完成填充。

(四)成品保護1、對定位標準樁、標準水準點等,挖運淤泥時不得撞碰。

并應經常測量和校核其平面位置、水平標高和邊坡坡度是否符合設計要求。

定位標準樁和標準水準點也應定期復測和檢查是否正確。

2、淤泥開挖時,應防止鄰近建筑物或構筑物,道路、管線等發生下沉和變形。

必要時應與設計單位或建設單位協商,采取防護措施,并在施工中進行沉降或位移觀測。

3、應嚴格按照建設單位提供的地下埋設障礙物、構筑物、管線、光纜等相關資料進行施工。

遇到有如上地下埋設物,應采用加固、拆遷、改移等措施進行處理,必要時應會同甲方、監理、設計協商解決。

(五)應注意的質量問題1、基底未保護:淤泥開挖后應盡量減少對基土的擾動。

如遇基礎不能及時施工時,在基底標高以上預留30cm土層不挖,待做基礎時再挖。

2、施工機械下沉:施工時必須了解土質和地下水位情況。

挖掘機一般需要在地下水位0.8m以上挖土,以防機械自重下沉。

3、本工藝標準應具備以下質量記錄:工程地質勘察報告、工程定位測量記錄。

(六)安全注意事項:1、生態綠地施工區段在施工過程中應時刻關注邊坡有無失穩跡象。

如發現邊坡有裂縫疏松、走動等危險征兆,應立即采取措施,防止土方坍塌傷人。

2、挖淤泥時如發現障礙物品,如地下構筑物及管道、電纜等應立即報告有關上級處理,嚴禁敲擊或破壞。

3、在距離邊坡上緣1m范圍之內,嚴禁停放施工機械,不得堆放建筑垃圾、材料等。

4、多人同時挖土作業,相互間距離須在2m以上,防止工具傷人。

5、作業人員上下交叉作業時應戴安全帽,手推車禁止與汽車搶道,下坡、轉彎要緩行。

網址:http://bozb.com.cn/js/39.htm
標題:河道治理加筋麥克墊主要施工方案 - 技術支持 - 安平縣奧方絲網制品有限公司
掃一掃 添加微信好友
掃一掃 添加微信好友

推薦產品

  • 鍍鋅加筋麥克墊鍍鋅加筋麥克墊
  • 泥石流治理加筋麥克墊泥石流治理加筋麥克墊
  • 路基加筋麥克墊路基加筋麥克墊
  • 加筋麥克墊加筋麥克墊
  • 加筋麥克墊專用U型釘加筋麥克墊專用U型釘
  • 垃圾填埋場加筋麥克墊垃圾填埋場加筋麥克墊
  • 山體滑坡加筋麥克墊山體滑坡加筋麥克墊
  • 礦區復綠治理加筋麥克墊礦區復綠治理加筋麥克墊
  • 山坡復綠加筋麥克墊山坡復綠加筋麥克墊
  • 生態護坡加筋麥克墊生態護坡加筋麥克墊
  • 河道加筋麥克墊河道加筋麥克墊
  • 鍍高爾凡加筋麥克墊鍍高爾凡加筋麥克墊

相關信息


客服

掃一掃 添加微信好友
掃一掃 添加微信好友

掃一掃 手機查看分享

© 2017 安平縣奧方絲網制品有限公司 · 版權所有 XML RSS 網站地圖
冀ICP備14004597號-3 網站設計: 青禾網絡
地址:河北省衡水市安平縣工業園區 電話:0318-7980805 傳真:0318-7980805 手機:13131810025 網址:http://bozb.com.cn

分享到
